    鼓山區中華一路(馬卡道路至慶豐街)人行環境改善工程 列印
    承商:尚紘營造工程有限公司
    監造單位:華邦工程顧問有限公司
    承辦單位:道路工程科
    開工日期:114-11-05
    預定竣工:115-07-31
    工程概要:施作兩側人行道,刨鋪慢車道
    執行情形:中華一路南側(東、西側安全島):

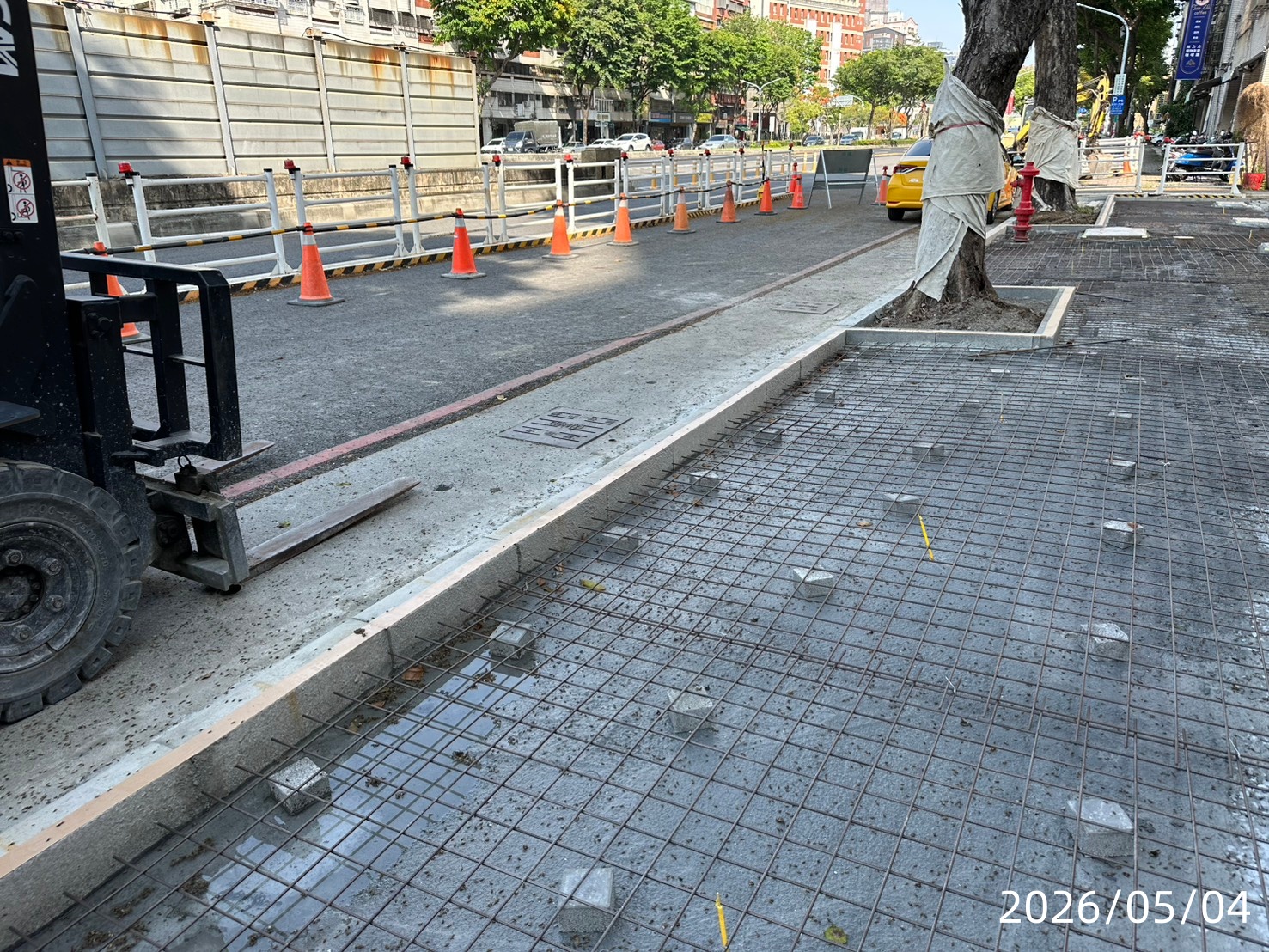

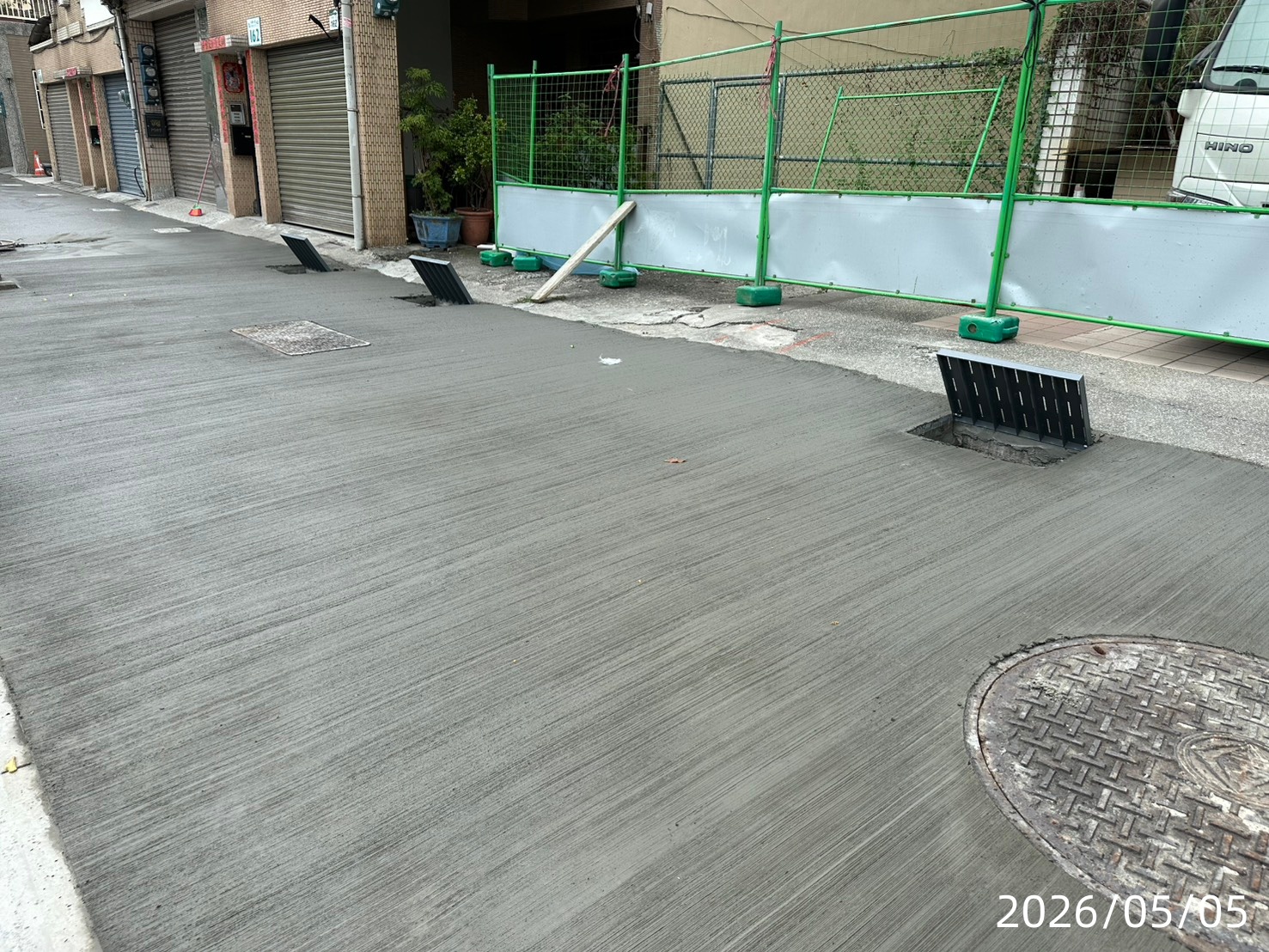

    1.導水板、人行道鋪面混凝土澆置

    2.混凝土表面處理,水泥拉毛處理
    3.安全島緣石、島首放樣排設
    工程進度-預計進度:84.18%
    工程進度-實際進度:84.82%
    • 相關圖片

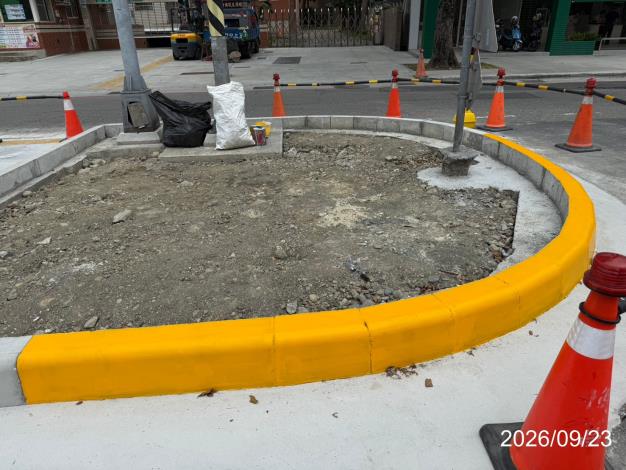

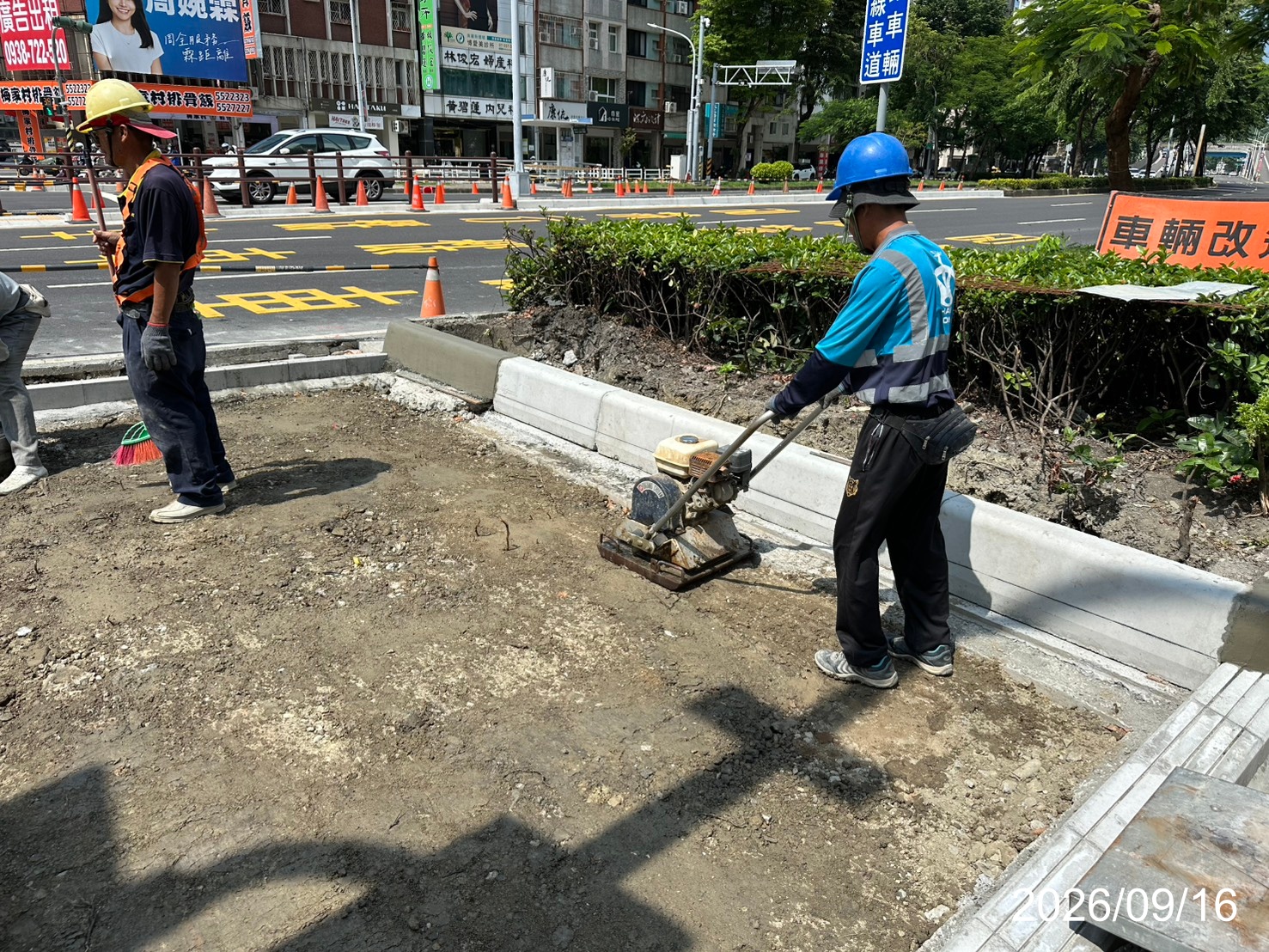

      1. 庇護島、緣石油漆畫設

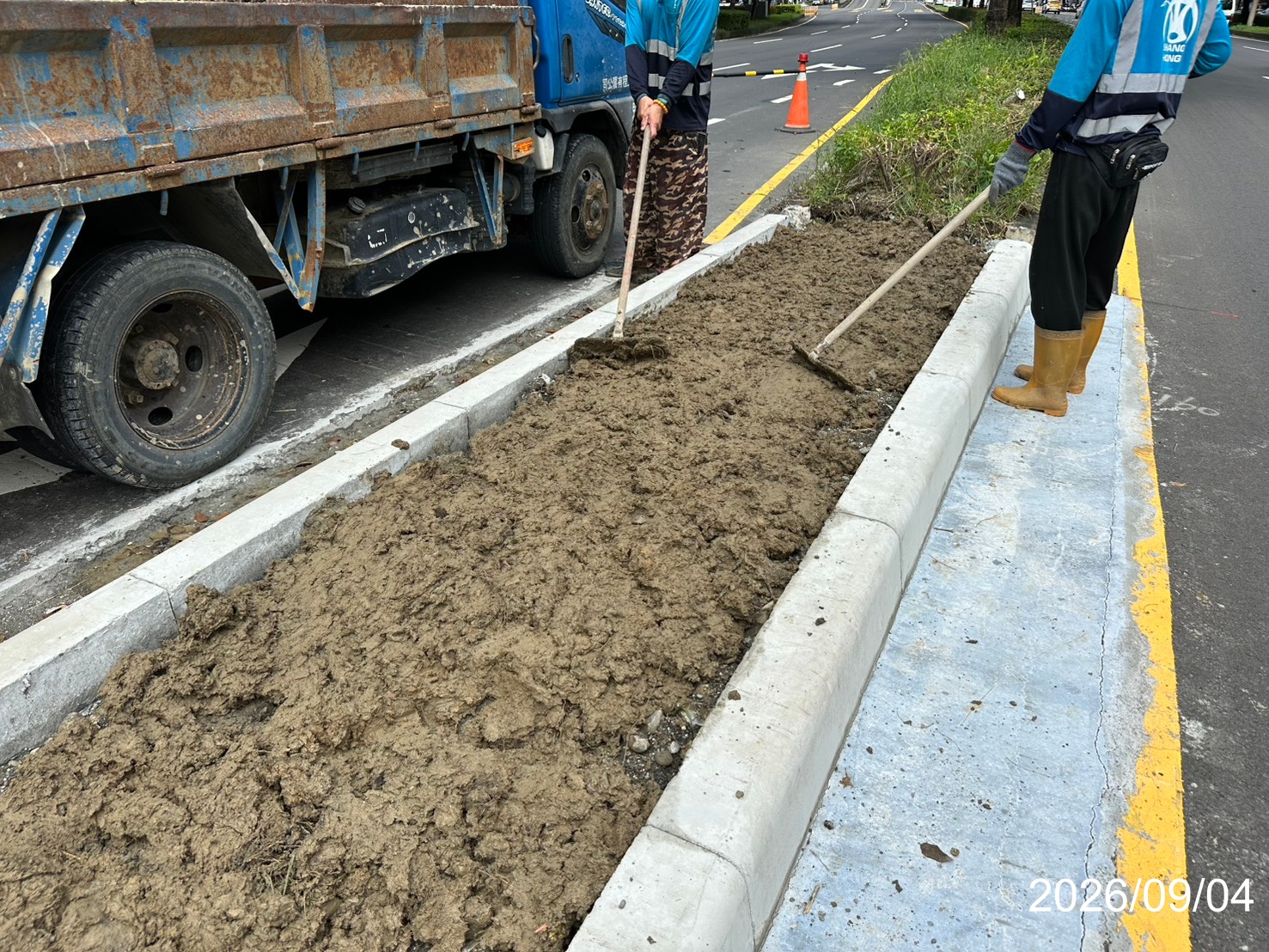

      2. 客土回填

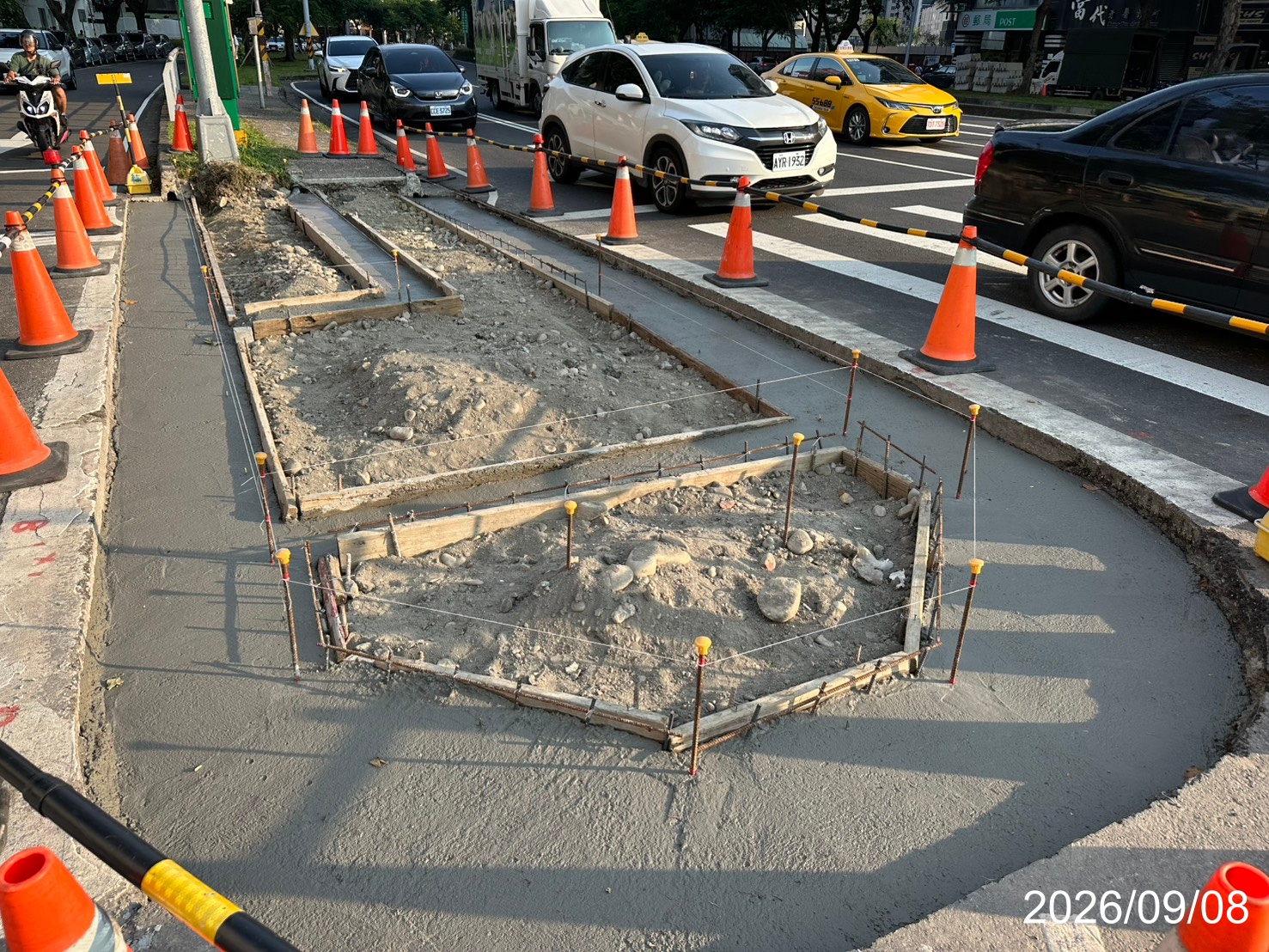

      3. 路基整理

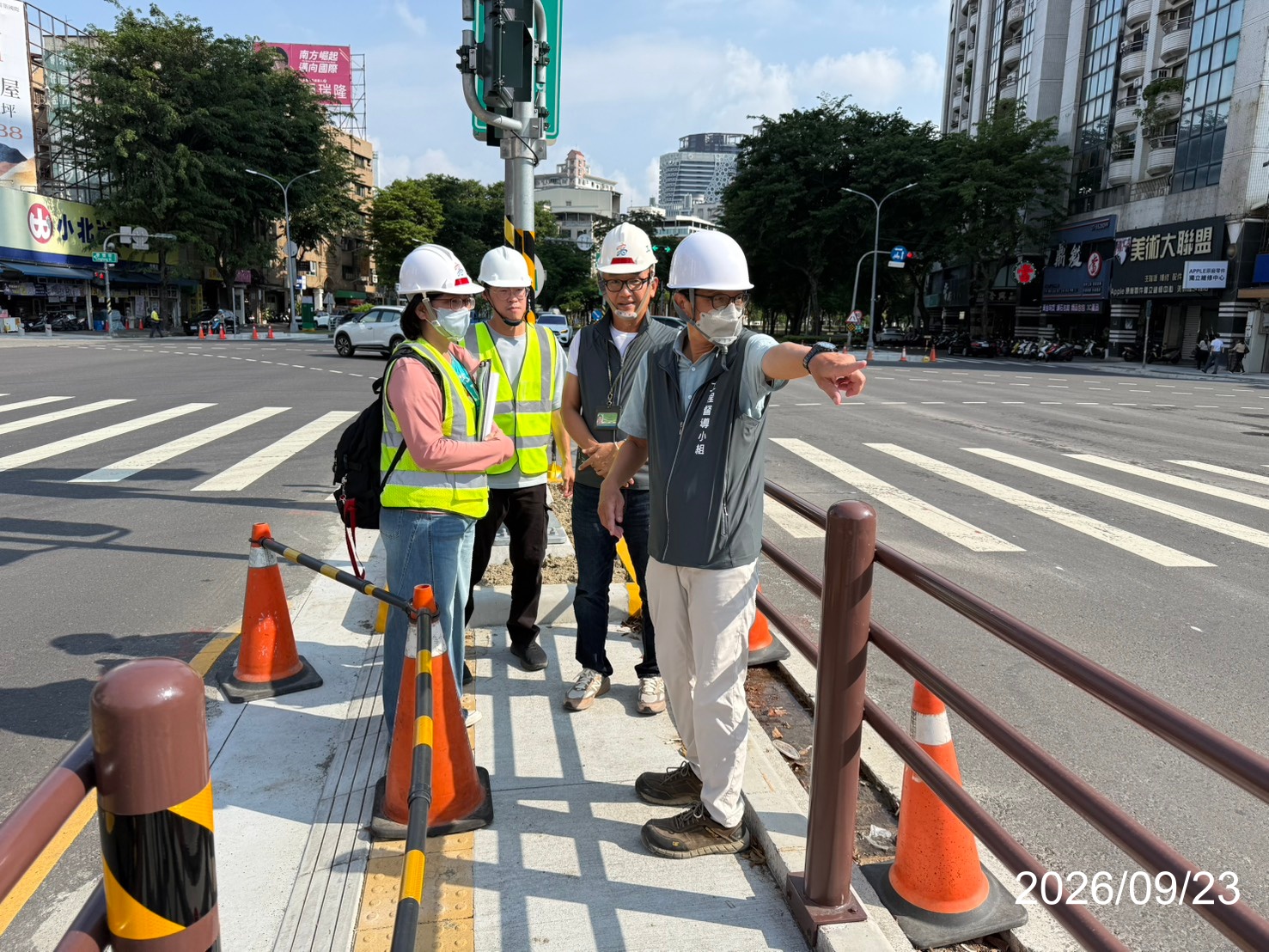

      4. 1150923主辦機關工地工程巡查

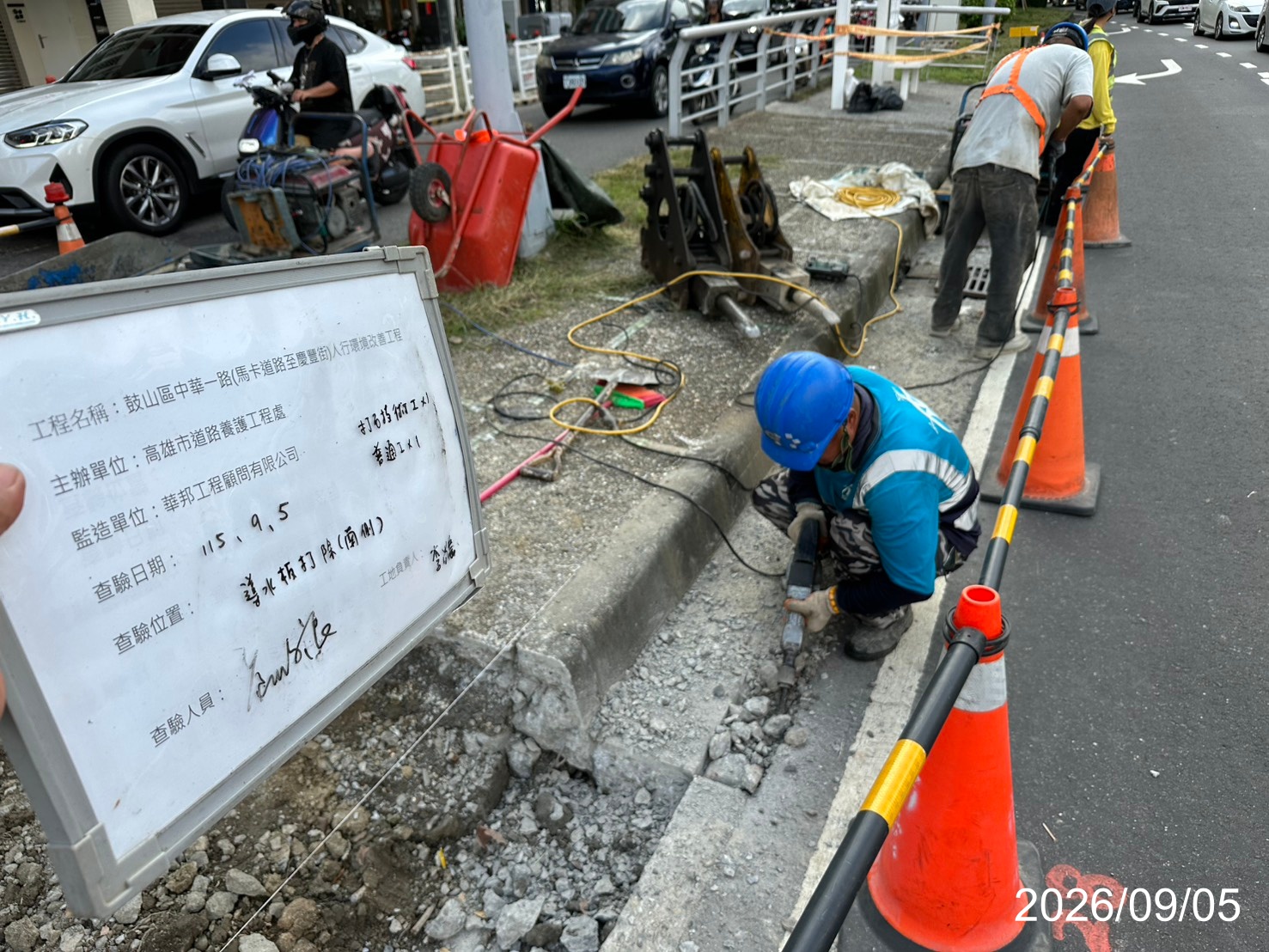

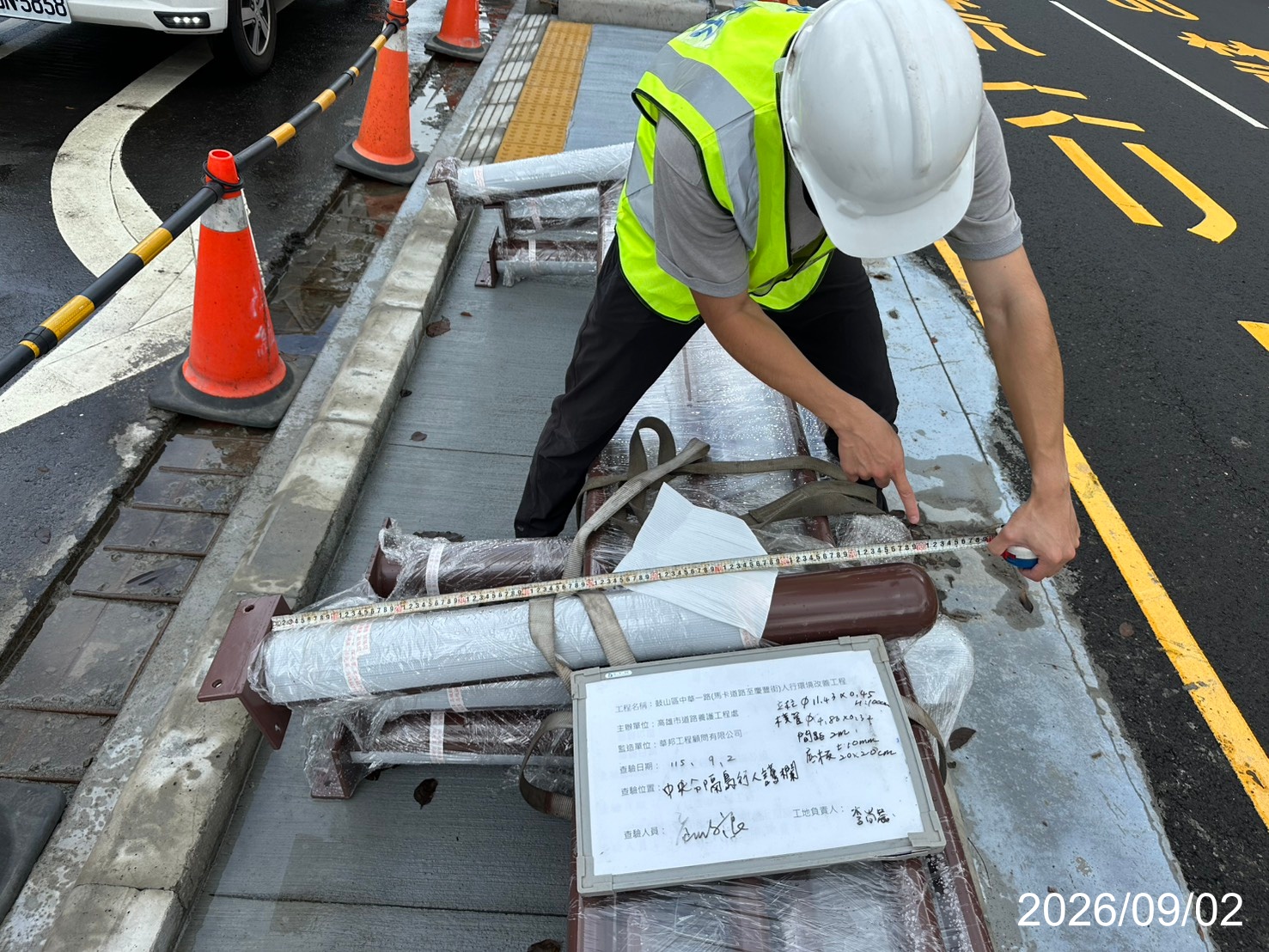

      5. 中央分隔島行人護欄材料進場查驗
      6. 中央分隔島庇護欄杆施作

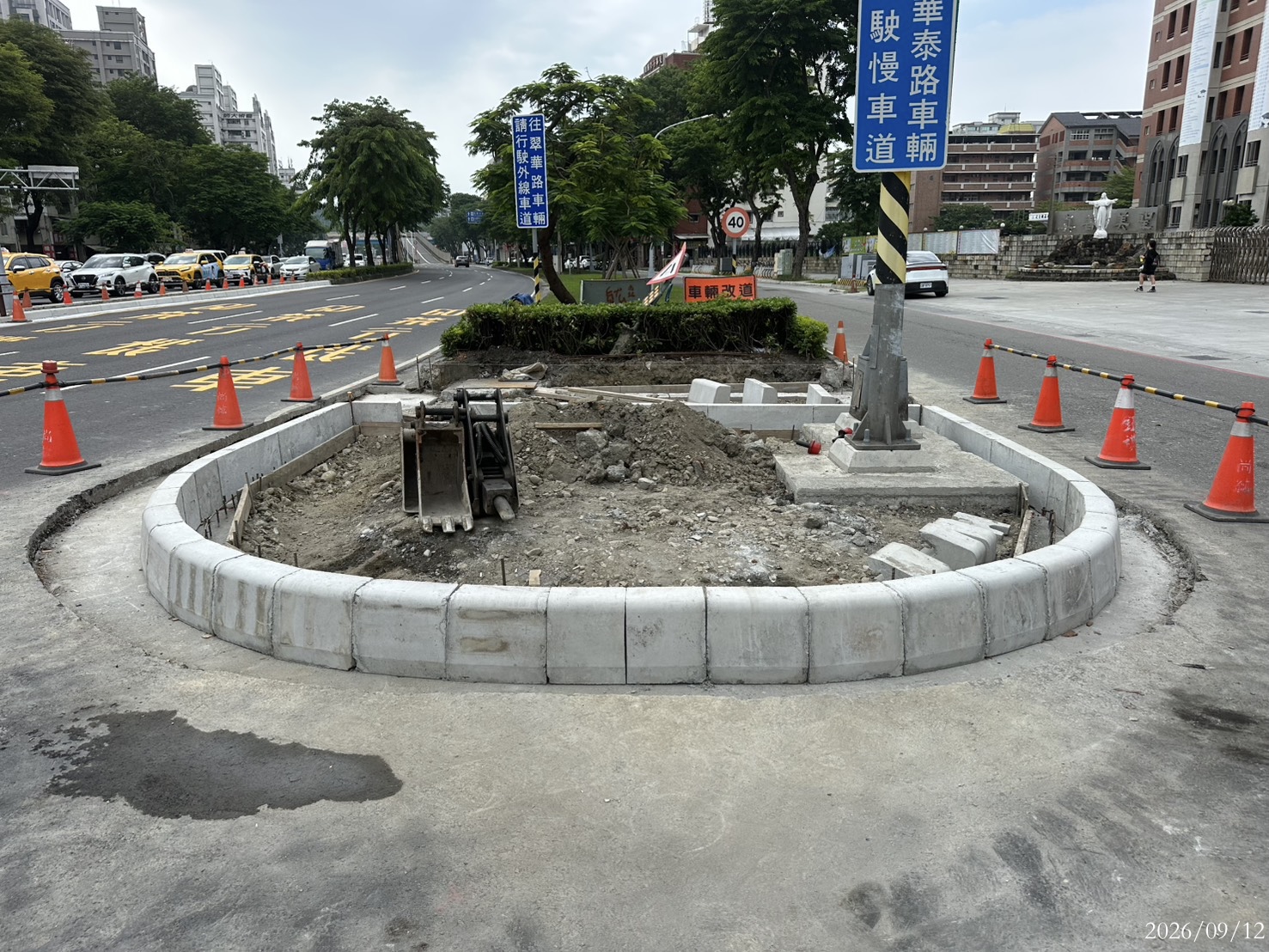

      7. 分隔島緣石基礎施作
      8. 分隔島緣石基礎灌漿

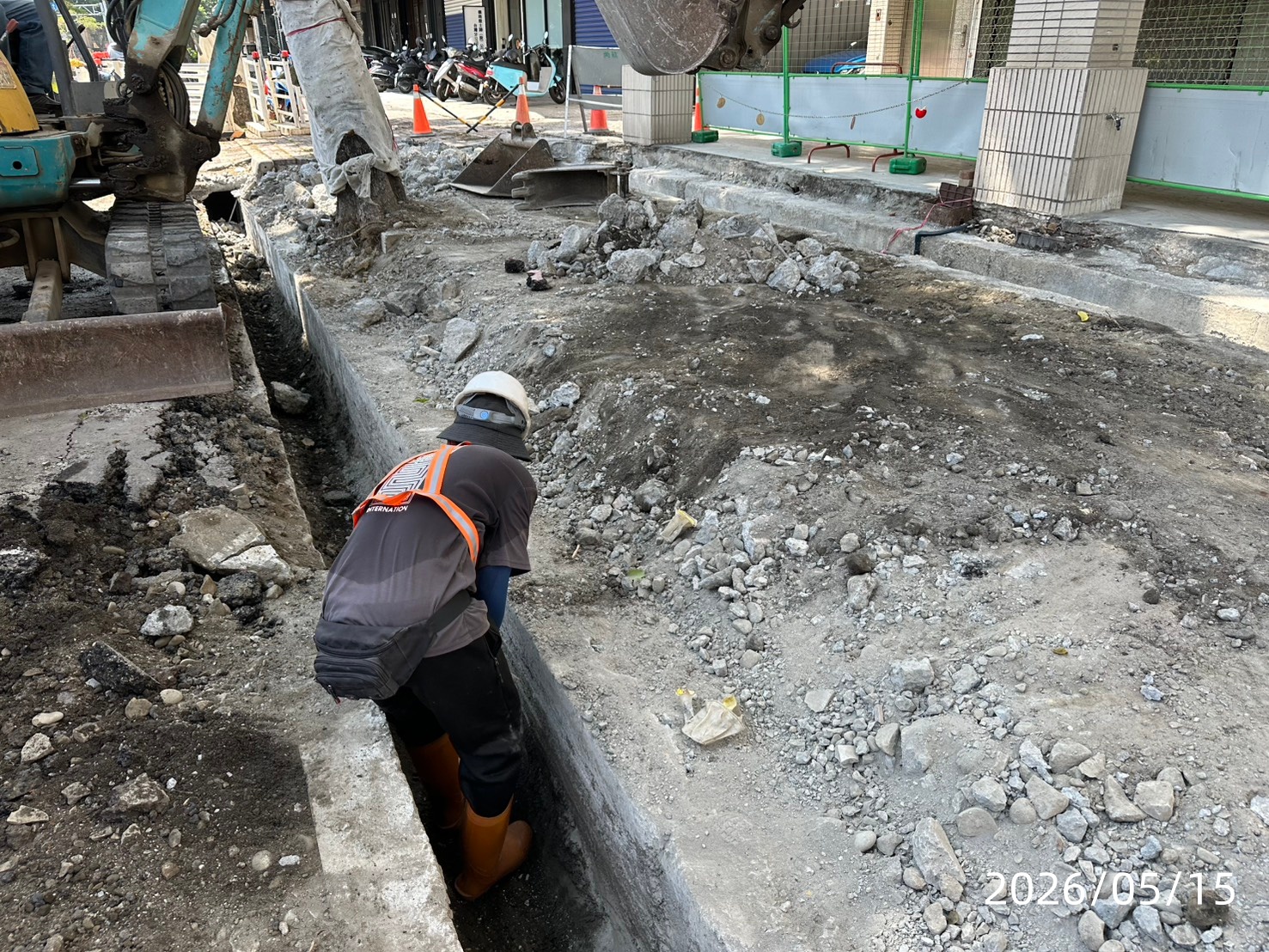

      9. 分隔島導水板打除
      10. 交維人員執勤中
    :::
